2024年5月9日至10日,我司湖南宏源中柱工程項目管理有限公司、建設單位城步高創新能源有限公司、施工單位湖南湘江電力建設集團有限公司、監理單位湖南省湘咨工程項目管理有限公司(前期為湖南水利水電工程監理有限公司)一同前往湖南省邵陽市城步縣境內長安營鎮西南山脊上對長安營二期風電場進行現場踏勘,了解項目施工進度情況。
第一部分:現場形象進度查勘
施工合同簽訂及開工情況:
1、施工合同已于2022年9月21日簽訂,項目開工時間2022年11月18日。
二、施工交通工程查勘:
1、場內公路工程合同約定清單工程量總長為7公里,毛路開挖、道路成型、路面鋪筑全部完成;擋土墻合同約定清單工程量3000m3,,現場施工因部分隱蔽,又無竣工圖,無法核實工程量,須提供有效竣工圖;排水溝現場查勘未施工;護坡合同約定清單工程量66500m3(水平投影面積),現場施工因無竣工圖,無法核實工程量,須提供有效竣工圖;排水管涵合同約定清單工程量420m(長度),現場施工因部分隱蔽,又無竣工圖,無法核實工程量,須提供有效竣工圖;交通標線、防撞設施、沉砂池現場查勘未施工;
三、發電場工程查勘:

1、10套風機基礎已全部施工完成;10套機組變電站已全部施工完成;
四、集電線路施工查勘:
1、集電線路主回路:升壓站至第一次穿越場內道路、第一次穿越場內道路至場內開始分支止,電纜溝已開挖,3條集電線路電纜已敷設,但均未回填,均未回填砂和紅磚,全場電力電纜頭含中間電纜頭和終端電纜頭未制作安裝,設計圖紙設置12臺電纜分支箱未到貨安裝;
2、分支電纜:7#、8#、9#、10#風機之間電纜,電纜已敷設,表面已回填,回填經檢查未回填砂和紅磚;
五、設備及材料到貨情況:

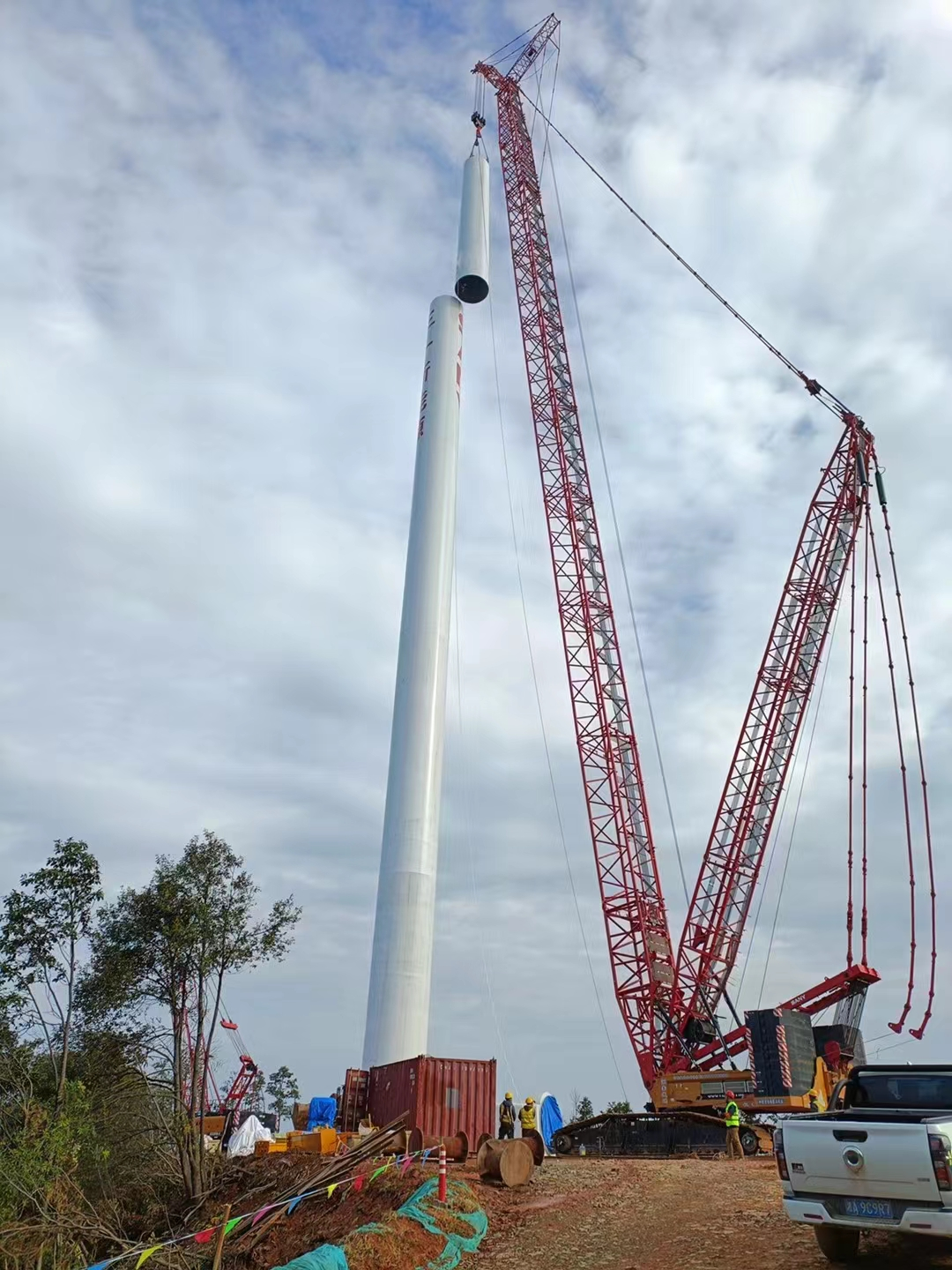

1、風電場設備:現場6#、7#、8#、9#、10#機位的塔筒、機艙,輪轂,葉片,變頻器,輔變,塔筒風扇,小吊車已全部安裝完成,其中6#機位發電設備已全部安裝完成后已被拆除(除葉片3套堆在攪拌廠外其余在本機位),1#、2#、3#、4#機位已完成安裝塔筒2節,變頻器,輔變,塔筒風扇,10臺箱變已全部安裝完成;城步縣城白云大道堆場塔筒10節,葉片15套,機艙5臺,輪轂5臺;施工現場其余剩余物質詳剩余物資匯清單。
2、升壓站設備:3臺35KV開關柜就位安裝,1臺智能新能源快速功率調控柜就位安裝,1臺計量屏就位安裝,其余詳升壓站安裝工程清單附件清單1、2。
第二部分:支付進度款:
一、 進度審核款現狀:
1)2022年9月21日簽訂《城步長安營二期 50MW 風力發電項目EPC 總承包合同》合同編號:XNY-CBG-CAYEQ-GC-ZPHY2022041,總承包合同價27500萬元;
2)2022年12月19日《城步長安營二期 50MW 風力發電項目 EPC 總承包合同補充協議1》合同編號:XNY-CBG-caye9-ZXFW-FZPHT2022384約定“三、費用承擔方式:經甲乙雙方協商,同意從總包合同工程量清單中“一、施工輔助工程,1、施工交通工程”中扣減 2000000元;從總包合同工程量清單中“四、其他費用,1、手續辦理費”中扣減 2103507.55 元。合計扣減4103507.55元(大寫:肆佰壹拾萬叁仟伍佰零柒元伍角伍分)”。
3)第一期工程預付款14604942.3元,累計已支付金額14604942.3 元;
4)第二期工程進度款5745956.16元,累計已支付金額20350898.46 元;
5)第三期工程進度款20700000元,累計已支付金額41050898.45 元;
6)第四期工程進度款5735618元,累計已支付金額46786516.46元;
7)第五期工程進度款9313501.13元,累計已支付金額56100017.59元;
8)第六期工程進度款3105000元,累計已支付金額87150017.59元;
9)第七期工程進度款8603427元,累計已支付金額9753444.59元;
10)第八期工程進度款9088046.1元,累計已支付金額104841490.69元;
11)第九期工程進度款5013134.91元,累計已支付金額109854625.6元;
12)第十期工程進度款13793057.1元,累計已支付金額123647682.7元;
13)第十一期工程進度款7141292.22元,累計已支付金額130788974.92元;
14)第十二期工程進度款16560000元,累計已支付金額147348974.92元
15)第十三期工程進度款5735618元,累計已支付金額153084592.92元
二、到目前已支付進度款153084592.92元,設備購置費65.89%,建安費用40.50%,其它費用35%,前期手續及證照辦理費30%,勘察設計費75%。
第三部分:下階段工作重點:
須提供停建有效依據文件;
已完工程清單量及清單項的審核:在對工程量的審核過程中,認真查看現場,對工程的環境、內容有一個全面的認識,對照施工圖紙和投標清單內容,對施工現場進行現場核實。
要求總承包單位提供電線、電纜,光纜采購用量清單;
對合同扣款的清理:《補充協議1》中合同扣款4103507.55元,《關于扣減長安營二期總包合同款的聯系函》:是否從總包合同款中相應扣除 400萬元風電機組設備葉片防冰功能缺失費用。
|
